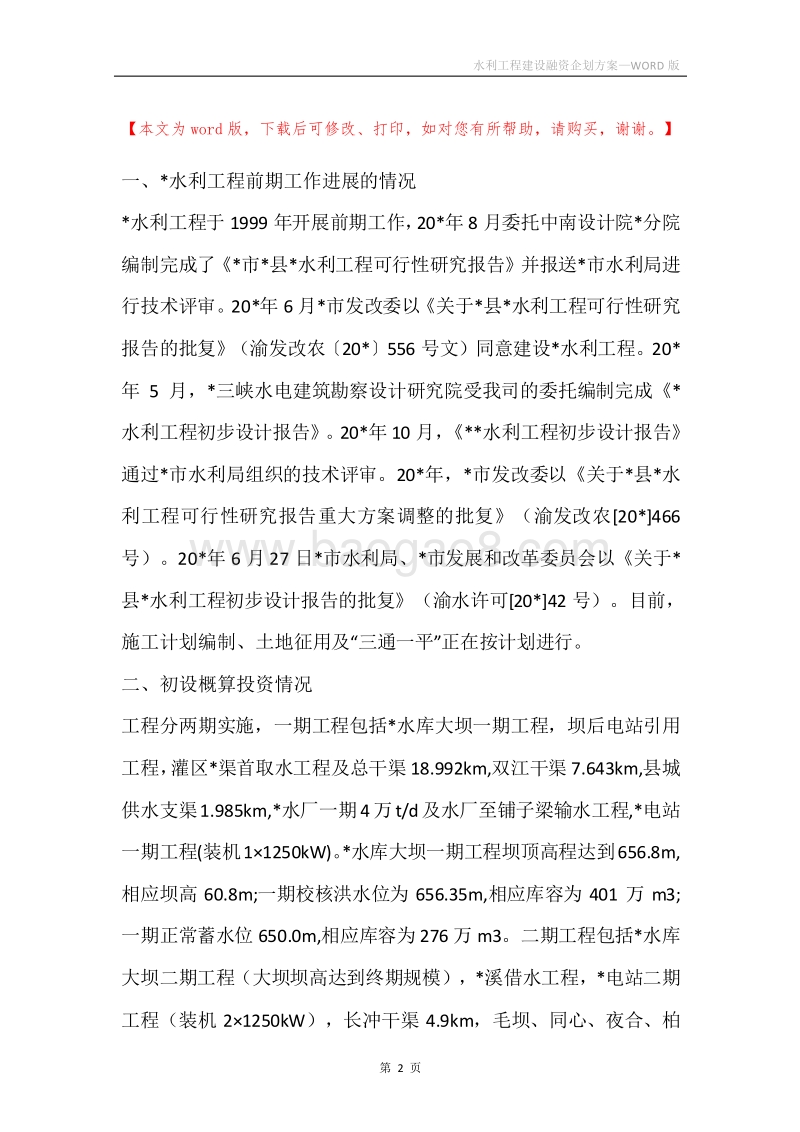

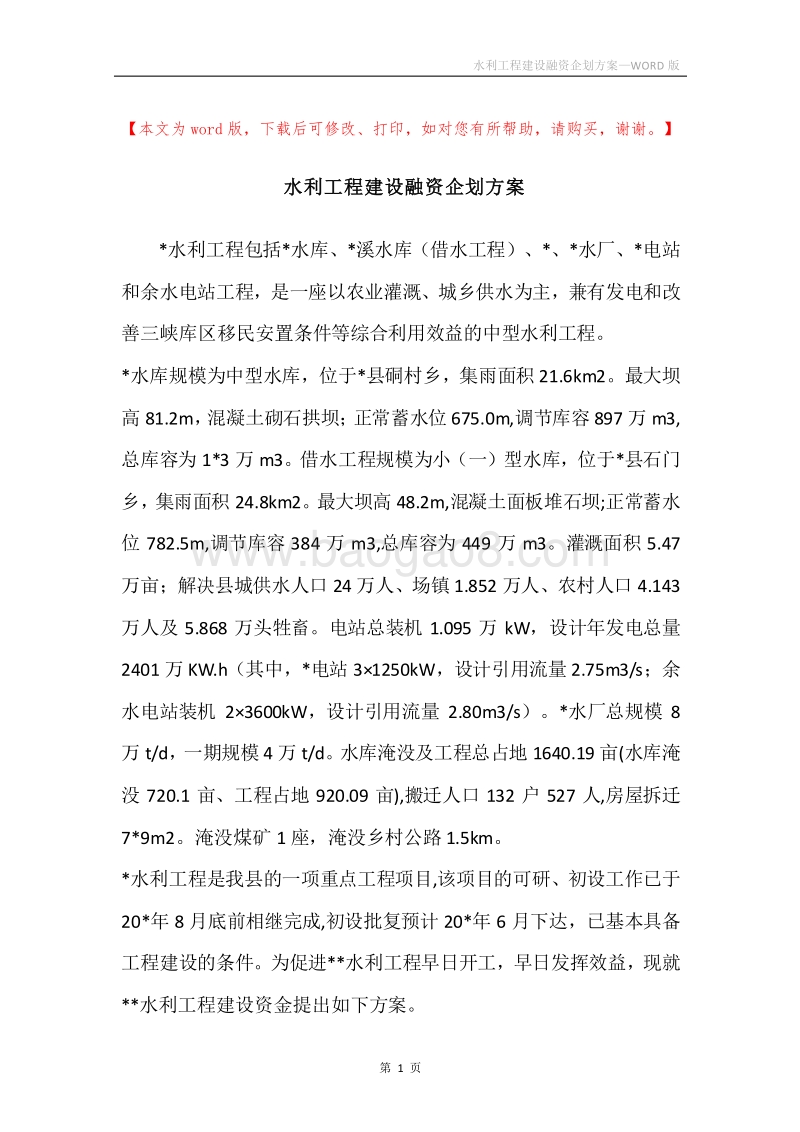

水利工程建设融资企划方案 WORD 版 【本文为 word 版,下载后可修改、打印,如对您有所帮助,请购买,谢谢。 】 第 1 页 水利工程建设融资企划方案 *水利工程包括 *水库、 *溪水库(借水工程)、 *、 *水厂、 *电站和余水电站工程,是一座以农业灌溉、城乡供水为主,兼有发电和改善三峡库区移民安置条件等综合利用效益的中型水利工程。 *水库规模为中型水库,位于 *县硐村乡,集雨面积 21.6km2。最大坝高 81.2m,混凝土砌石拱坝;正常蓄水位 675.0m,调节库容 897万 m3,总库容为 1*3 万 m3。借水工程规模为小(一)型水库,位于 *县石门乡,集雨面积 24.8km2。最大坝高 48.2m,混凝土面板堆石坝 ;正常蓄水位 782.5m,调节库容 384 万 m3,总库容为 449 万 m3。灌溉面积 5.47万亩;解决县城供水人口 24 万人、场镇 1.852 万人、农村人口 4.143万人及 5.868 万头牲畜。电站总装机 1.095 万 kW,设计年发电总量2401万 KW.h(其中, *电站 31250kW,设计引用流量 2.75m3/s;余水电站装机 23600kW,设计引用流量 2.80m3/s)。 *水厂总规模 8万 t/d,一期规模 4万 t/d。水库淹没及工程总占地 1640.19亩 (水库淹没 720.1 亩、工程占地 920.09 亩 ),搬迁人口 132 户 527 人 ,房屋拆迁7*9m2。淹没煤矿 1座,淹没乡村公路 1.5km。 *水利工程是我县的一项重点工程项目 ,该项目的可研、初设工作已于20*年 8月底前相继完成 ,初设批复预计 20*年 6 月下达,已基本具备工程建设的条件。为促进 *水利工程早日开工 ,早日发挥效益,现就*水利工程建设资金提出如下方案。 水利工程建设融资企划方案 WORD 版 【本文为 word 版,下载后可修改、打印,如对您有所帮助,请购买,谢谢。 】 第 2 页 一、 *水利工程前期工作进展的情况 *水利工程于 1999 年开展前期工作, 20*年 8 月委托中南设计院 *分院编制完成了 *市 *县 *水利工程可行性研究报告并报送 *市水利局进行技术评审。 20*年 6月 *市发改委以关于 *县 *水利工程可行性研究报告的批复(渝发改农 20* 556 号文)同意建设 *水利工程。 20*年 5 月, *三峡水电建筑勘察设计研究院受我司的委托编制完成 *水利工程初步设计报告。 20*年 10 月, *水利工程初步设计报告通过 *市水利局组织的技术评 审。 20*年, *市发改委以关于 *县 *水利工程可行性研究报告重大方案调整的批复(渝发改农 20*466号)。 20*年 6 月 27 日 *市水利局、 *市发展和改革委员会以关于 *县 *水利工程初步设计报告的批复(渝水许可 20*42 号)。目前,施工计划编制、土地征用及 “三通一平 ”正在按计划进行。 二、初设概算投资情况 工程分两期实施,一期工程包括 *水库大坝一期工程,坝后电站引用工程,灌区 *渠首取水工程及总干渠 18.992km,双江干渠 7.643km,县城供水支渠 1.985km,*水厂一期 4万 t/d及水厂至铺子梁 输水工程 ,*电站一期工程 (装机 11250kW)。 *水库大坝一期工程坝顶高程达到 656.8m,相应坝高 60.8m;一期校核洪水位为 656.35m,相应库容为 401 万 m3;一期正常蓄水位 650.0m,相应库容为 276万 m3。二期工程包括 *水库大坝二期工程(大坝坝高达到终期规模), *溪借水工程, *电站二期工程(装机 21250kW),长冲干渠 4.9km,毛坝、同心、夜合、柏水利工程建设融资企划方案 WORD 版 【本文为 word 版,下载后可修改、打印,如对您有所帮助,请购买,谢谢。 】 第 3 页 树湾和向家岩 5条支渠 13.6km,*水厂二期达到终期规模 8万 t/d,余水电站等工程。一期工程在 2019 年底前完工,工期 41个月;二期工程在 2019 年底前完工,工期 29 个月;一、二期工程施工搭接时间 3个月,工程施工总工期 67 个月,于 2019 年底竣工。经审定, *水利工程概算总投资为 37540.49万元 ,其中一期工程投资为 20194.80万元 ,二期工程投资为 16655.69万元。 三、 *水利工程资金来源及融资初步方案 根据 20*年 6月 27 日 *市水利局、 *市发展和改革委员会以关于 *县*水利工程初步设计报告的批复(渝水许可 20*42 号) *水利工程概算总投资为 37540.49 万元,为保证工程按计划完工,资金来源计划通过以下几个方面解决。 (一)申请 市级以上资金 1.401 亿元,现国家开发银行已同意财政性担保贷款 1.401 亿元。 (二)市水投集团项目抵押贷款,现国家开发银行已批准贷款 0.81亿元。 (三) *县政府已批准同意为 *水利工程储备土地 1520 亩,预计土地储备出让实现增值收益 1.1537亿元。 (四)项目法人 *水利水电实业开发有限公司用 *自来水公司净资产商银行贷款 0.38935 亿元。 以上费用共计 37540.49万元。
